Réaménagement de la rue Notre-Dame Est dans le Vieux-Pointe-aux-Trembles
Afin de mettre en valeur le secteur patrimonial du Vieux-Pointe-aux-Trembles, la Ville de Montréal réalise un important projet de réaménagement et de réfection des infrastructures de la rue Notre-Dame Est.
Créer un milieu de vie dynamique
Les nouveaux aménagements visent à mettre en valeur les attraits déjà présents dans le secteur patrimonial et commercial du Vieux-Pointe-aux-Trembles et à créer un milieu de vie complet et dynamique.
Vous pourrez ainsi profiter :
- De trottoirs plus larges et de saillies végétalisées pour vous promener en toute sécurité;
- D’ombre et de fraîcheur par la plantation de nouveaux arbres;
- D’un plus grand confort et de sécurité lors de vos déplacements;
- D’une ambiance agréable et conviviale avec du nouveau mobilier urbain (bancs, éclairage de rue, etc.).
Nature des travaux
Les travaux sont réalisés dans la rue Notre-Dame Est, entre la 1re Avenue et la 13e Avenue, ainsi que dans la 9e Avenue et la 7e Avenue, entre les rues Notre-Dame et Prince-Albert.
Ils comprennent notamment :
- La reconstruction de la chaussée et des trottoirs;
- La reconstruction et la réhabilitation de conduites d’égout et d’aqueduc;
- Le remplacement des entrées d’eau en plomb;
- L’enfouissement des fils électriques;
- Le remplacement de l’éclairage de rue et des feux de circulation.
Échéancier du projet

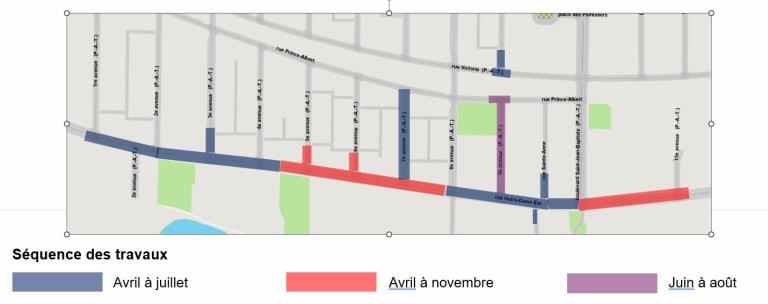

Voici l’échéancier révisé pour l’année 2026 :
La Ville et l’entrepreneur ont convenu d’ajouter des équipes sur le terrain pour accélérer la cadence des travaux. Cette situation entraînera à court terme des impacts importants sur l’ensemble du tronçon, mais l’objectif à long terme est de terminer les travaux cette année plutôt que l’année prochaine. Des interventions ponctuelles ou des ajustements de fin de projet pourraient être nécessaires en 2027.
Mesures d'atténuation
Un chantier perturbe les activités quotidiennes de la population et, malgré une planification rigoureuse, il est fréquent que des imprévus surviennent et forcent les équipes sur le terrain à s’ajuster.
N’hésitez pas à nous signaler une situation problématique, comme une clôture renversée ou un trottoir ou un bâtiment non accessible universellement, au 514 872-3777 ou par courriel à [email protected].
Pour s’informer
Différents outils sont déployés pour vous informer pendant les travaux :
Foire aux questions
Est-ce que le stationnement est permis sur la rue Notre-Dame Est?
Il n’est pas possible de stationner sur la rue dans les zones où il y a des travaux, mais il est permis de le faire à l’extérieur des zones de chantier. Vérifiez la signalisation temporaire sur place car elle peut être modifiée au besoin.
Quels sont les travaux à faire?
Travaux à venir en 2026 :
- Rue Notre-Dame Est entre la 1re Avenue et la 4e Avenue : achèvement des travaux électriques et de voirie.
- Rue Notre-Dame Est, entre la 8e Avenue et le boulevard Saint-Jean-Baptiste : reconstruction des trottoirs et de la chaussée.
- Rue Notre-Dame Est, entre la 4e Avenue et la 8e Avenue et entre le boulevard Saint-Jean-Baptiste et la 13e Avenue : reconstruction de conduites d’égout et d’aqueduc, remplacement d’entrées d’eau en plomb, enfouissement des massifs électriques et de télécommunications ainsi que reconstruction des trottoirs et de la chaussée.
- 9e Avenue, entre les rues Prince-Albert et Victoria : achèvement de la reconstruction de la conduite d’égout et reconstruction de la chaussée (jusqu’à la rue Notre-Dame Est).
- 7e Avenue, entre les rues Notre-Dame Est et Prince-Albert : réhabilitation d’égout et d’aqueduc, remplacement d’entrées d’eau en plomb et reconstruction des trottoirs et de la chaussée.
- Asphaltage (couche finale) sur l’ensemble du projet.
Printemps 2027 : plantations des arbres et des végétaux.
L’échéancier sera mis à jour selon l’avancement du projet.
À quelle date les travaux reprendront au printemps?
Les travaux devraient reprendre dans la semaine du 13 avril ou la semaine suivante si les conditions météorologiques sont défavorables (froid, neige, etc.). Vous recevrez un avis avant la reprise du chantier pour préciser les entraves et les mesures d’atténuation mises en place.
Quelles sont les mesures prises pour aider les commerçantes et commerçants pendant la durée des travaux?
Voici les mesures d’atténuation déployées pour les commerces et institutions :
- Installation de bannières et signalétique indiquant le nom des commerces sur les clôtures de chantier
- Panneaux d’information installés sur le terrain afin d’indiquer que les commerces sont ouverts et par quelles rues ils sont accessibles
- Maintien des corridors piétons pour accéder aux différents commerces
- Soutien d’un agent de liaison dédié au projet pour tout enjeu ou toute question et rencontres hebdomadaires afin de recueillir leurs besoins
- Comité de bon voisinage mensuel afin de donner l’opportunité aux commerces et institutions de rencontrer l’équipe technique du projet et de partager leurs enjeux.
La Ville de Montréal offre également deux programmes d’aide pour les commerces situés dans une zone de chantier majeur :
- Aide financière : commerces des secteurs affectés par des travaux majeurs
- Subvention forfaitaire : commerces des secteurs affectés par des travaux majeurs
Pour plus de détails, vous pouvez communiquer avec la ligne Affaires Montréal, du lundi au vendredi, de 9 h à 16 h, au 514 394-1793 ou par écrit par ce formulaire. Vous pouvez également communiquer avec le commissaire au développement économique de l’arrondissement, M. Karim Elfilali : [email protected]
Pourquoi y a-t-il des entraves sur les rues transversales, comme sur la rue Sainte-Anne?
En plus des travaux prévus sur des conduites d’aqueduc et d’égout sur la 9e Avenue et la 7e Avenue (en 2026), certains travaux de la rue Notre-Dame Est nécessitent de raccorder des infrastructures situées dans les rues transversales. C’est notamment le cas pour les travaux de la Commission des services électriques de Montréal. Également, les normes de maintien de la circulation nécessitent parfois d’entraver des rues transversales.
À quel moment les poteaux électriques seront enlevés?
Le raccordement de tous les bâtiments aux nouveaux réseaux électrique et de télécommunications souterrains peut prendre de 3 à 4 ans une fois le projet de réaménagement terminé. Les poteaux électriques pourraient donc être retirés vers 2029 ou 2030. Ces travaux seront réalisés par Hydro-Québec.
Est-ce que le concept d’aménagement a pris en compte l’accessibilité universelle?
Oui, voici les éléments intégrés au projet qui tiennent compte de l’accessibilité universelle :
- Construction des trottoirs en pavés de béton avec les joints entre les pavés les plus étroits, les plus droits et les moins profond possibles pour assurer une surface le plus lisse possible
- Installation de plaques podotactiles à chaque intersection
- Mise aux normes du corridor de marche : rectiligne, d’une largeur de 1,8 m et sans obstacle)
- Mise aux normes des feux de circulation
- Réduction des longueurs de traversées grâce à l’implantation de saillies
- Création d’une zone tampon entre le corridor de marche et la voie de circulation
- Mobilier conforme aux normes du programme Municipalités amies des aînés
Séance d'information
Une séance d’information a eu lieu le 23 avril 2025. Visionnez l’enregistrement de la rencontre ou consultez la présentation et le document de questions et réponses.
Besoin d’aide?
Communiquez avec nous si vous avez des questions.
Assistant virtuel
Are you sure you want to leave this page?
This page is not available in English. You will be redirected to the English home page.
